五一期間,湖北科投光谷科學島建設現場熱火朝天、算力中心繁忙有序——以“勞動節”變“攻堅節”的奮斗姿態,聚力光谷科學島建設,打造具有全國影響力的科技創新高地。

科學島主干道路智慧路燈
燈桿矗立,線纜穿梭,60余名工人分班組協作,分秒必爭,搶抓“黃金周”,加緊推進高新七路穿纜作業。目前21公里主干道路智慧燈桿全部就位,未來一路和長飛項目門前道路已被路燈照亮,為大科學裝置及重大產業項目建設保駕護航。
未來一路
長飛先進半導體門口
長飛半導體產業項目給水保障
管道蜿蜒、燈光如織,為滿足長飛先進半導體產業項目用水需求,正在加速推進增容給水管道作業,鉆進造孔、管道熔接、試壓檢測,目前管道完成70%,“搶工期、保供水”確保5月10日完成。

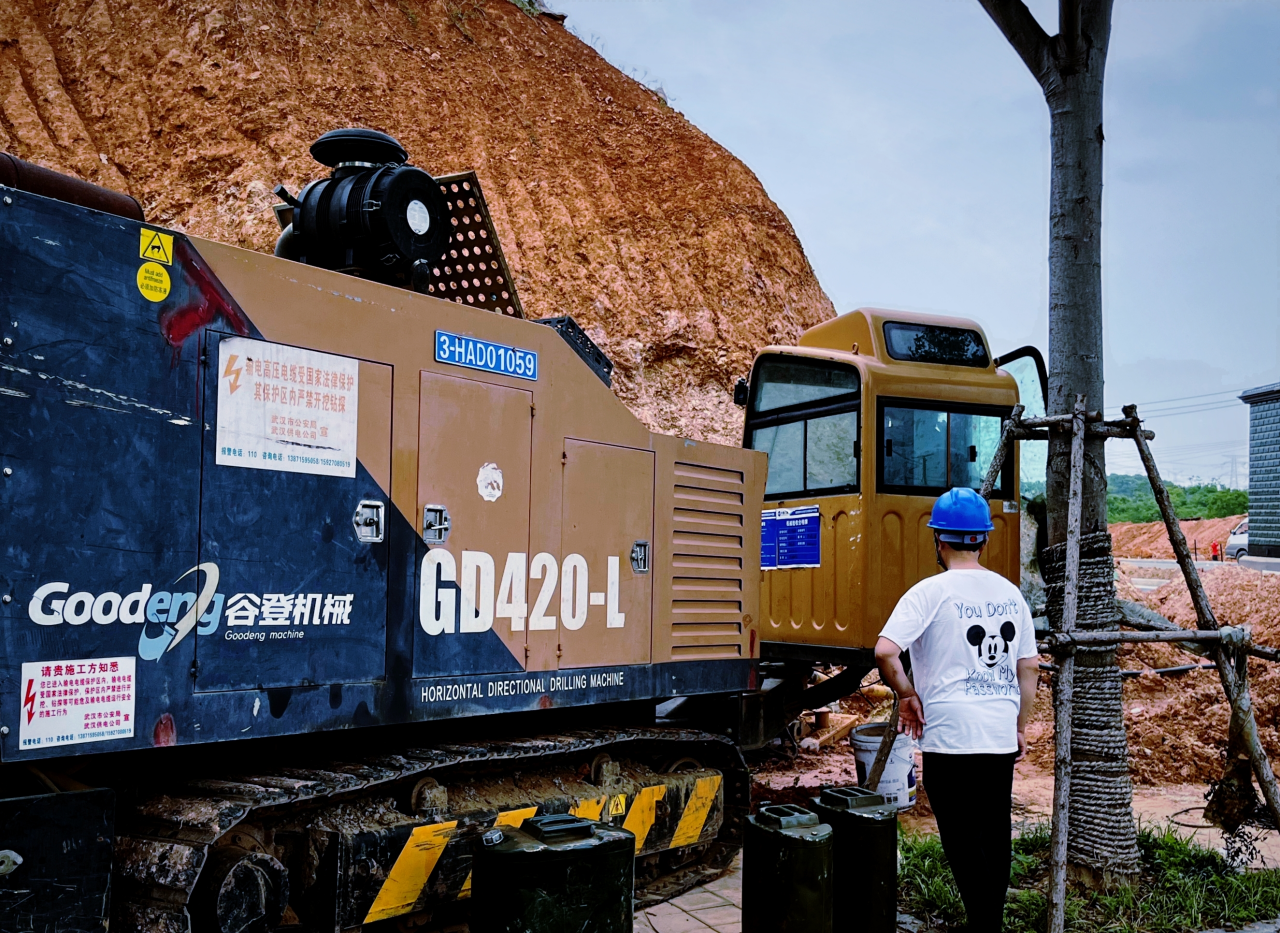

拖拉管作業
光谷科學島西北片區排水
吊臂起落、樁基轟鳴,4.6公里排水工程沿線多點開花、全面施工,明渠段土方開挖熱火朝天,箱涵段基礎作業、雨水管道鋼板樁支護同步進行,保障科學島西北區域汛期及雨季排水通暢。
排水明渠
光谷科學島景觀綠化
栽種喬木、鋪設草皮,為響應管委會景觀綠化提升相關要求,數百名園林建設者奮戰一線,圍繞長飛半導體和深部巖土實驗室等重點區域推進綠化景觀提升收尾及養護,打造綠蔭常伴、四季有花,“科技與自然共生”的美好圖景。
科創中心一期(二期)

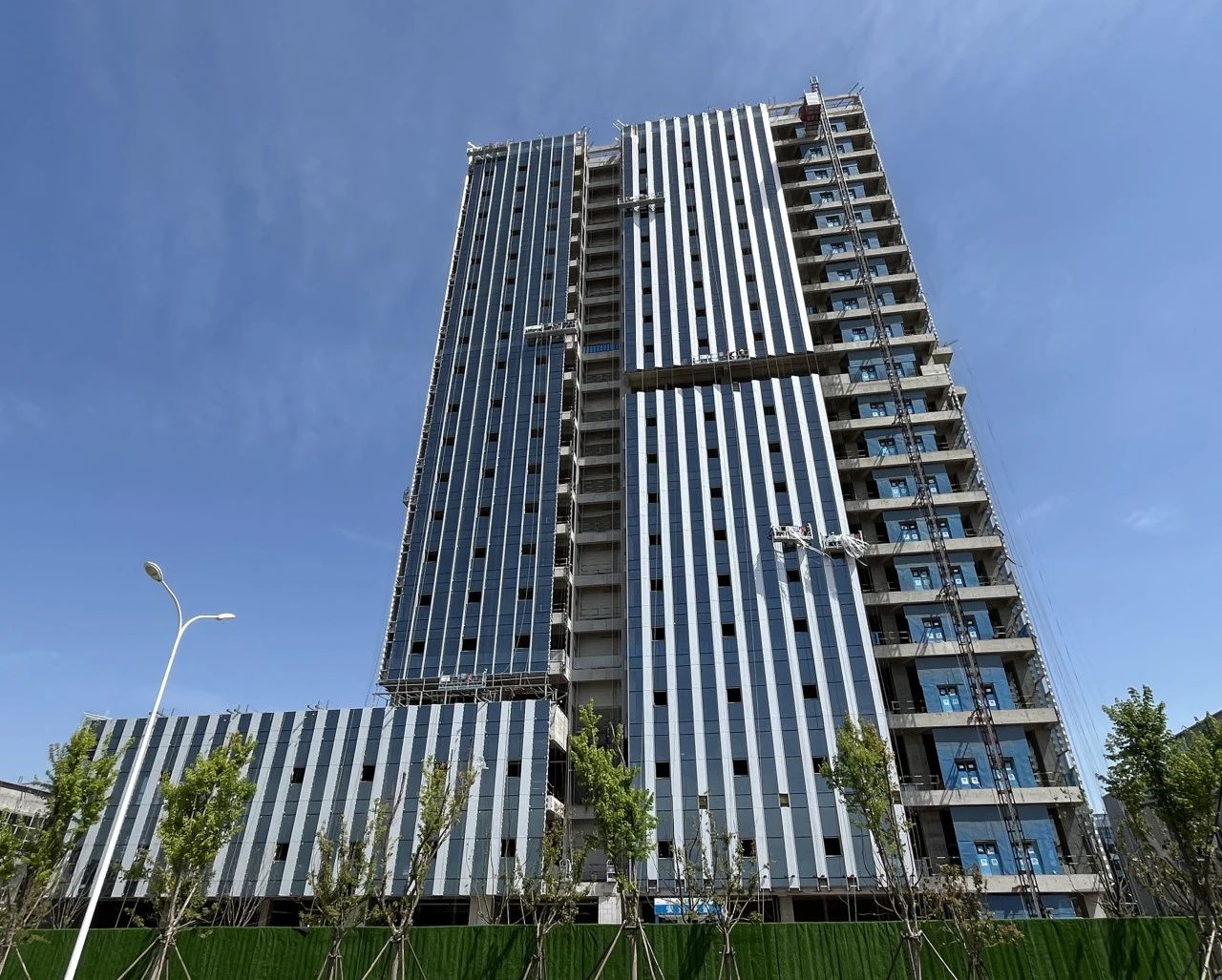

百米主樓吊籃高懸,高樓外幕墻玻璃正在安裝,室內工人有序穿行進行管道敷設,機械設備運轉,搶抓室外園林景觀作業,項目整體完成度已達80%,正在加速達成項目年底完工目標。
幕墻安裝作業

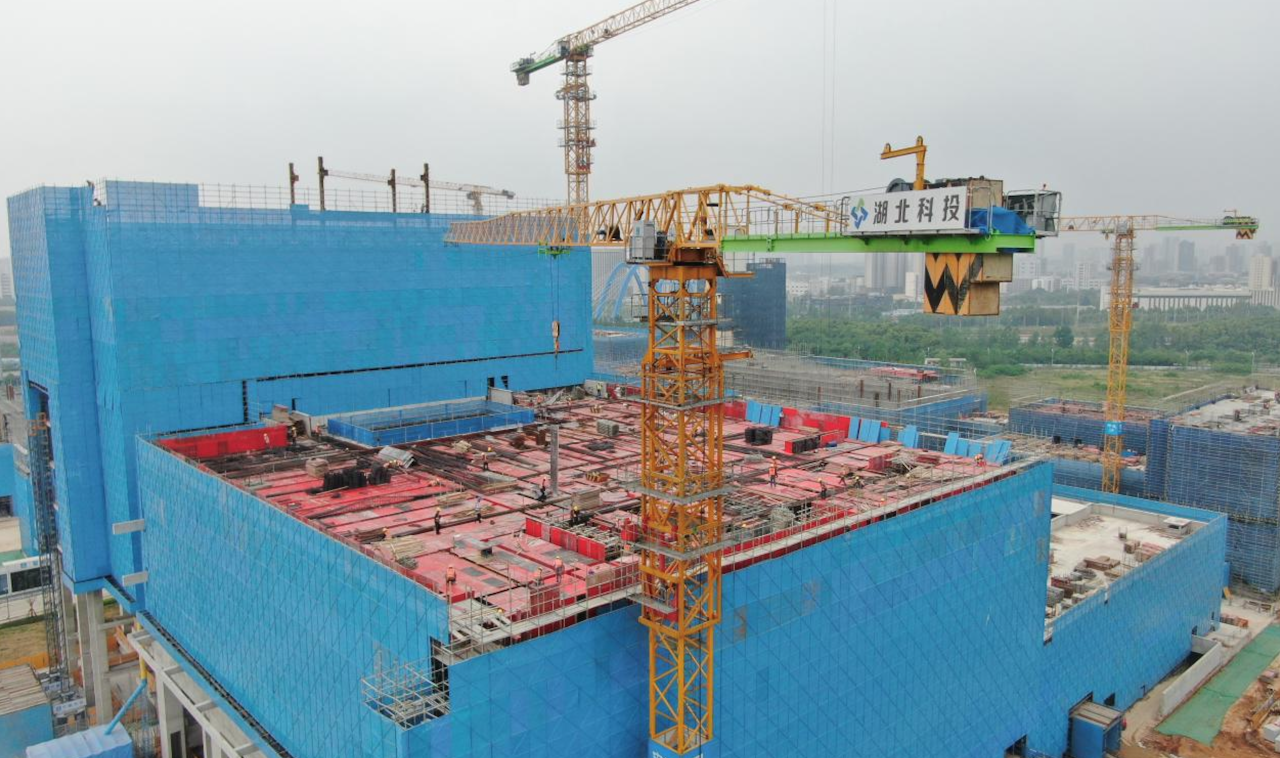

漢江實驗室科研總部項目

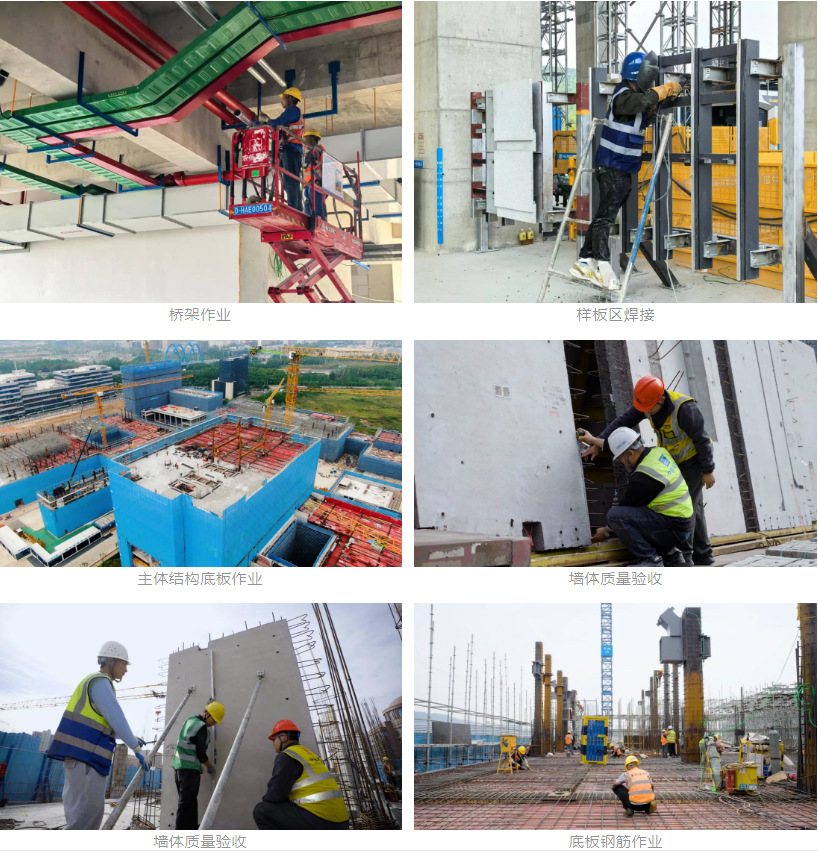

塔吊林立、機械轟鳴、焊花飛濺,1200名建設者堅守崗位,在鋼筋叢林間有序穿梭,綁扎鋼筋、支模澆筑、設備調試……主體結構完成度已達50%,正朝著6月30日研發主樓封頂目標發起沖刺。
研發樓主體結構作業
武漢人工智能計算中心與
武漢超算中心

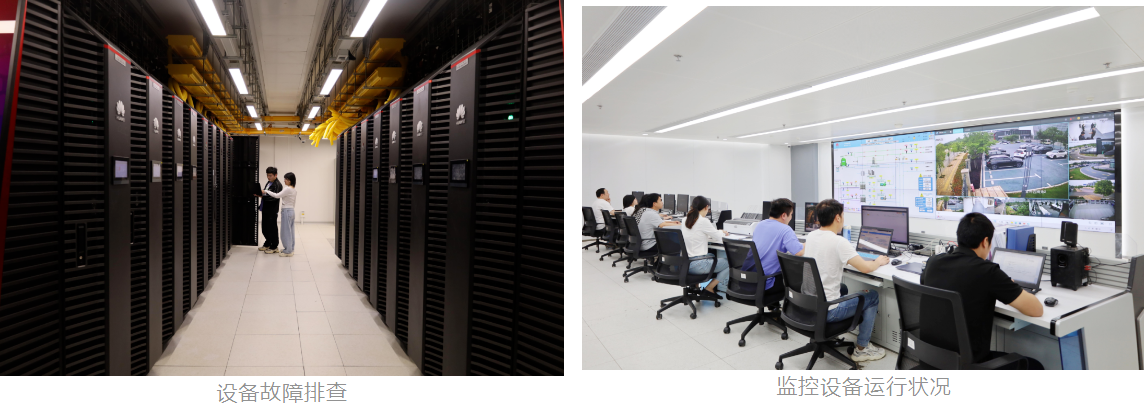

作為區域算力的核心樞紐,“兩算中心”運維團隊全員值守,24小時監控設備運行,實時排查故障,全力保障算力服務與運維服務“雙在線”,為科研及企業研發提供穩定算力支撐。
這個五一,科學島的建設者和運營者用汗水書寫擔當——他們中既有堅守200余天的項目負責人,也有加入不久的00后技術骨干;既有緊急調試設備的維護工程師,也有在高溫下精準綁扎鋼筋的建筑工人。正是這支“匠心鑄精品”的攻堅隊伍,讓圖紙上的科創高地正逐步變?yōu)楝F(xiàn)實,為“世界光谷”建設注入強勁動能。
